試題二(25分)
閱讀下列說明,回答問題1至問題4,將解答填入答題紙的對應欄內。
【說明】
某項目的任務計劃表如表1所示,資金計劃和資金使用情況表如表2。

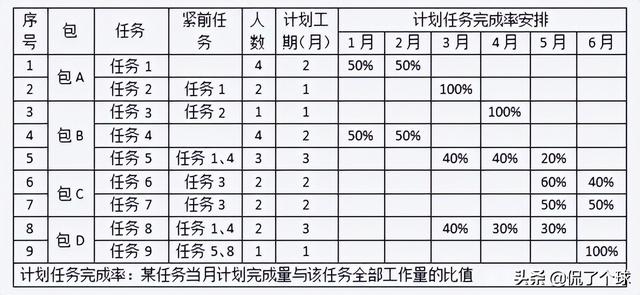

表1:任務計劃表

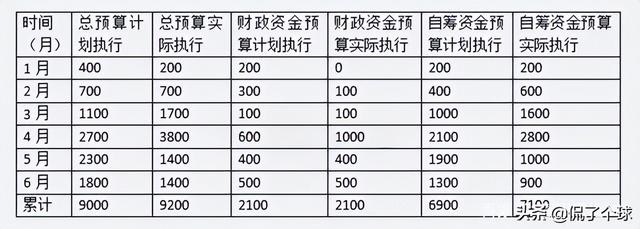

表2:資金計劃和資金使用情況表(單位:萬元)
項目完成后任務完成情況月報表如表3所示。
表3:任務完成情況表
【問題1】(4分)

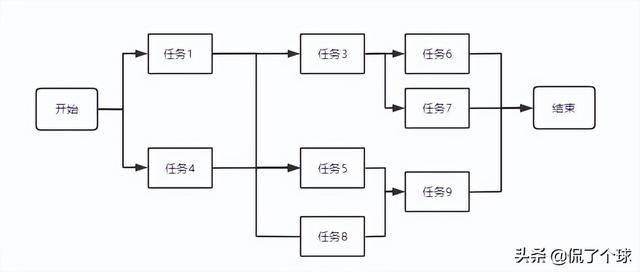

請根據項目任務計劃表,繪制項目的單代號網絡圖。(參考教材章節6.3.2項目活動排列順序的技術和工具)
【問題2】(7分)(參考教材章節6.3.3制定項目進度計劃的技術和工具)
(1)項目參與人員均可勝任任意一項任務,請計算項目每月需要的人數,并估算項目最少需要多少人?
?。?)項目經理希望采用資源平滑的方式減少項目人員,請問該方法是否可行?為什么?
【問題3】(5分)
項目第1個月月底時,項目經理考察項目的執行情況,請計算此時項目的PV、EV和AC。
【問題4】(9分)
項目第2個月月底時,上級部門考核財政資金使用情況,請給出項目此時的執行績效
=====================================================================
解析:
【問題1】(參考教材章節6.3.2項目活動排列順序的技術和工具)
請根據項目任務計劃表,繪制項目的單代號網絡圖。
【問題2】(參考教材章節6.3.3制定項目進度計劃的技術和工具)
?。?)項目參與人員均可勝任任意一項任務,請計算項目每月需要的人數,并估算項目最少需要多少人?
一月:4 4=8人;二月:4 4=8人;三月:2 3 2=6人;四月:1 3 2=6人;五月:3 2 2 2=9人;六月:2 2 1=5人;據上該項目最少需要9人;
?。?)項目經理希望采用資源平滑的方式減少項目人員,請問該方法是否可行?為什么?
不可行。
因為資源平滑調整的活動只在其自由浮動時間和總浮動時間內延遲,而該項目自由浮動時間和總浮動時間都為0。(注:參見表1任務計劃表)
【問題3】(注:參考教材7.3.2成本管理技術)
項目第1個月月底時,項目經理考察項目的執行情況,請計算此時項目的PV、EV和AC。
PV(計劃值)=400
EV(掙值)=400*110%=440(注:這道題存在爭議)
AC (實際成本)= 200
【問題4】(注:參考教材7.3.2成本管理技術)
項目第2個月月底時,上級部門考核財政資金使用情況,請給出項目此時的執行績效
PV = 400 700 = 1100
AC = 200 700 = 900
EV = 1100(注:這個值也只能根據表3目測,如果根據問題3的方法套公式會有問題400*110% 700*90%=1070?)
CPI (成本績效指數)= EV / AC = 1100 / 900 > 1
SPI (進度績效指數)=EV / PV = 1100 / 1100 = 1
根據以上指標可得至2月底該項目進度正常,成本有結余
注:文中教材使用《信息系統項目管理師教程》第三版
版權聲明:本文內容由互聯網用戶自發貢獻,該文觀點僅代表作者本人。本站僅提供信息存儲空間服務,不擁有所有權,不承擔相關法律責任。如發現本站有涉嫌抄襲侵權/違法違規的內容, 請發送郵件至 舉報,一經查實,本站將立刻刪除。
