一、工程概況

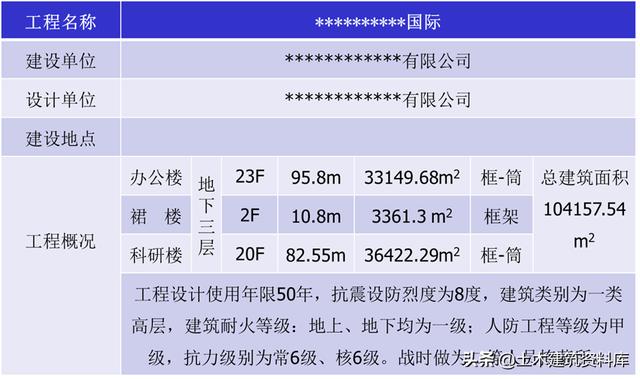

工程概況

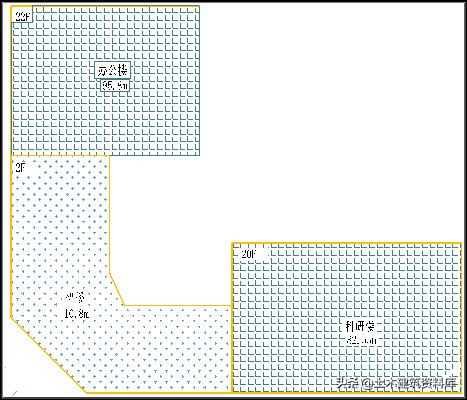

項目效果圖
1、工程目前進展:
辦公樓:基礎承臺、基礎梁、底板等的大體積混凝土已于8月31日澆筑完成,正在搭設負三層的滿堂腳手架,準備進行負二層底板的模板施工。
裙樓:正在進行剩余工程樁基的施工,剩余工程樁70根。計劃在****年**月**日之前完成樁基工程施工。
科研樓:正在進行剩余土方開挖作業,計劃9月10日開始進行工程樁基礎施工。
二、工程整體分析

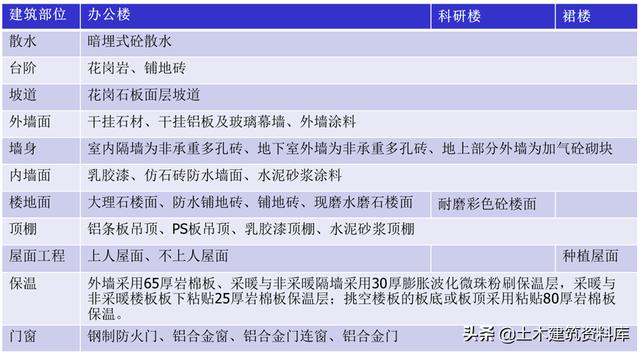

1、建筑做法

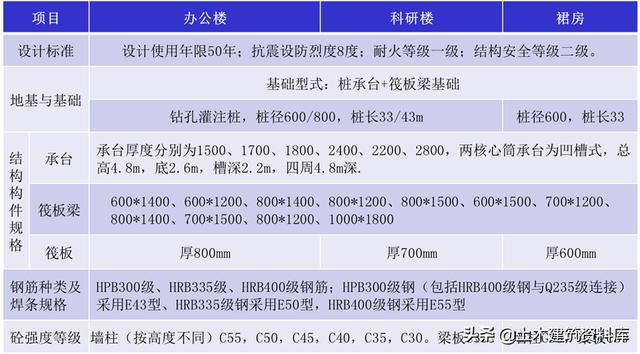

2、結構設計:
3、工程情況分析(工程重難點):
(1)工程任務量大,工期緊張
由于辦公樓部分是對外出售,甲方要求的節點工期在前期階段非常緊張,因此,在近處施工階段應配足施工機械、材料、勞動力,晝夜不停,連續施工。
辦公樓、科研樓在主體施工至滿足安裝施工電梯的條件時,即插入施工砌體及門窗框安裝、內墻粉刷、樓地面裝飾各工序分層組織流水施工;屋面工程待屋面電梯間、樓梯間女兒墻構架施工完成后立即插入;主體完工后,二次結構立即插入施工,待辦公樓、科研樓砌體完成后,立即插入外墻外保溫及外墻裝飾工程。
在整個施工周期內,創造條件使各分包單位盡量提前插入施工,辦公樓、科研樓、裙樓外墻施工以后,立即插入臺階、散水、坡道、室外工程的施工。室外工程包括各種管線與市政電力、電線、智能聯網,確保給業主如期交付滿足生活及使用功能齊全的建筑物。
(2)地下施工階段場地狹小,現場無材料堆放、加工場地
在有限的場地內,只能采取分塊臺階法進行地下室的施工。按照后澆帶位置,預留辦公樓以北及科研樓部分做為物料加工區;待其余部分地下室封頂后,及時回填辦公樓、裙樓西側及科研樓東側基坑,將加工場地移至地下室頂板上。 施工過程中必須借助外圍道路進行材料起吊和砼泵車就位等。
(3)樁基反循環工藝產生的泥漿量大,在本身就非常狹小的場地中施工,對工程整體施工影響大
由于本工程所處位置為古河道,淤泥質土,含水率高,需墊磚渣才能進行泥漿倒運和挖土運輸作業,樁基礎只能采用反循環法施工。反循環鉆機施工時需要泥漿池、沉淀池等,對于本工程原本緊張的施工場地影響非常大,且反循環工藝施工的樁泥晾曬、清運的難度也較高,為本工程樁基礎施工造成很大影響。
(4)地下結構復雜,構件體量大, 施工難度大,防水要求高。
地下室基礎筏板體量大,基礎承臺混凝土最深達4.8米,豎向構件如框架柱最大截面為1350*1350mm,地下結構施工難度大,構件情況復雜。
在基礎及地下室墻施工時砼澆筑應連續進行,不留施工縫;砼中摻加UEA膨脹劑,有效地緩凝和減水,以提高砼施工質量和滿足結構防水的要求;后澆帶處應采取措施,增加防水卷材附加層,以確保地下防水質量。
(5)坡道設置困難,需要甩項施工
本工程基坑深度大,場地緊張。只能設置部分外坡道和部分內坡道坡道,坡道設置的范圍包含了部分地下結構,因此,坡道部分的地下結構需要專門預留施工縫,坡道范圍內的地下結構部分甩項施工。
(6)工程存在超高支模及大體積混凝土
科研樓一二層大廳部位有部分挑層,存在10.5米超高支模,在施工之前編制詳細的高支模施工方案及大體積混凝土施工方案,并對現場全部人員進行交底。
高支模施工方案編制完成后進行專家論證。
三、工程管理目標
工期目標:計劃于***年***月**日裙樓封頂,****年***月**日辦公樓 封頂,***年***月**日科研樓封頂,****年**月**日工程竣工;
質量目標:***省優質結構示范工程, 爭創****省優質工程“**杯”;
安全目標:杜絕重傷、死亡事故發生,杜絕機械交通事故,輕傷負傷*率控制在2‰以下,達到職業健康安全管理體系的要求。
文明工地目標:**省級文明工地觀摩現場。
環境保護目標:不擾民、不污染、不拋撒、無投訴、使用環保材料 。
綠色施工目標:**省建筑業綠色施工示范工程。
科技成果目標:**省科技示范工程;省級QC成果兩項;省級工法一項。
四、項目組織情況
1、人員配備情況:
目前,項目部到場管理人員26人。其中項目經理1名,生產經理1名,項目工程師1名,商務經理1名,木工工長2名,鋼筋工長2名,混凝土工長2名,資料員2名,預算員2名,安全員2名,材料員2名。試驗員1名,見習學生7名。
配合作業的勞務公司人員及樁基專業分包隊伍均已到位,開始了正常的辦公和作業。
現場辦公區生活區設施基本到位,人員的住宿就餐等問題也均已解決。

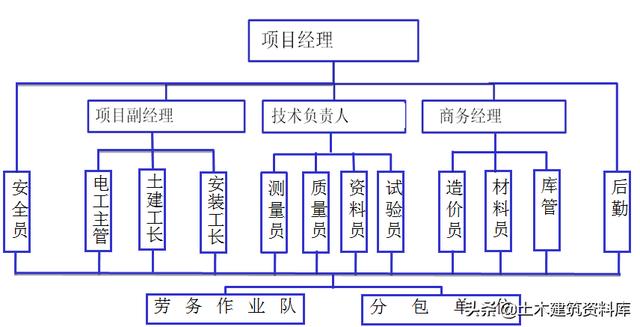

2、項目組織機構圖 (水電安裝設安裝副經理,有獨立的組織機構)
五、工程施工部署

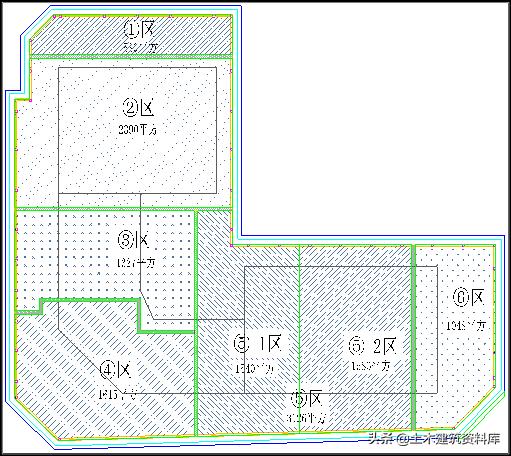

1、地下部分施工段劃分:地下部分按照后澆帶劃分為六個部分施工,地下室的順序依次為 2→3→4→6→1→5,如圖所示為:
2、地上部分施工段劃分:地上部分施工依次按照辦公樓、裙樓、科研樓三個單項劃分;裙樓封頂后,施工段劃分為辦公樓、科研樓兩部分。

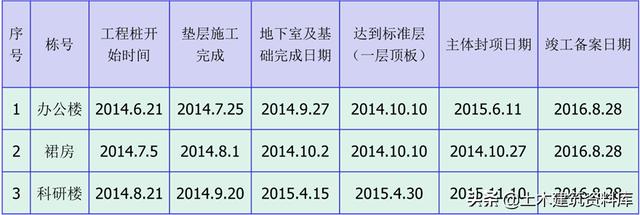

3、合同節點工期表
4、主要資源配置計劃
(1)大型機械配備:
地下及裙樓施工階段,現場共布置塔吊4臺:辦公樓已經布置了MC110A塔吊一臺,計劃在裙樓的西側、南側各布置QTZ80塔吊一臺,科研樓布置QTZ80塔吊一臺。在裙樓封頂后,拆除裙樓部分的兩臺塔吊,辦公樓、科研樓的塔吊繼續塔樓部分的施工。
計劃在辦公樓北側、科研樓的北側各布置一臺雙籠施工電梯,為塔樓的內部作業的提供垂直運輸。
(2)勞動力配置計劃:
根據現場施工作業進度計劃、施工預算以及施工方案,編制勞動力資源需求計劃,預計施工高峰期現場作業人員320人。
(3)主要材料配備:
根據公司大宗材料采購制度,依托公司的物資采購部門,對工程所需
用的鋼材等物資集中采購、租賃。
六、工程施工策劃
1、施工技術方案
(1)模板工程
本工程地下室部分、地上裙樓部分、辦公樓和科研樓二層以下及標準層的框架柱、梁、板皆采用12mm厚多層板,架體采用插扣腳手架,方木采用50×70mm;辦公樓、科研樓二層以上側標準層核心筒剪力墻采用全鋼大模板。
(2)鋼筋工程
本工程的鋼筋級別有HPB300、HRB335、HRB400。鋼筋連接方式采用:墻柱鋼筋Φ14 Φ16、Φ18采用電渣壓力焊連接,Φ20及以上采用直螺紋套筒連接;梁主筋采用直螺紋套筒連接;其余采用綁扎搭接。
(3)混凝土工程
混凝土采用商混,基礎部分采用汽車泵結合地泵澆筑,三層以上全部采用地泵(車載泵)。
(4)砌體工程
本工程砌體材料選用:±0.000以下采用多孔灰砂磚,M5水泥砂漿砌筑;±0.000以上部位磚墻采用非加氣混凝土砌磚,M5預拌砂漿砌筑。
2、項目成本策劃
本工程造價***億元,項目前期需要墊資,工程二層封頂后根據產值及形象進度按月支付進度款。
項目成本策劃將包含在專項的商務策劃中進行討論交底。施工過程中,全員有足夠的成本意識,合同預算部門分階段,做出每個階段的成本測算并在階段完工后進行成本對比及成本分析。
3、工程創優策劃
質量全過程控制,首先從源頭控制工程所用的材料質量和機電設備的質量,嚴格按合同和設計要求采購,廠家、品牌、規格、型號變更一定按程序報批,加強驗收檢驗工作,確保將優質的材料、設備用于工程。嚴格工序驗收交接制度和推廣樣板制度,執行高標準、嚴要求、不合格堅決返工的手段,確保每一個環節、每一個工序、每個分項質量達標;加強半成品、成品保護工作,把防破壞、防污染和防丟失落實到工程施工的全過程中。
4、新技術應用計劃

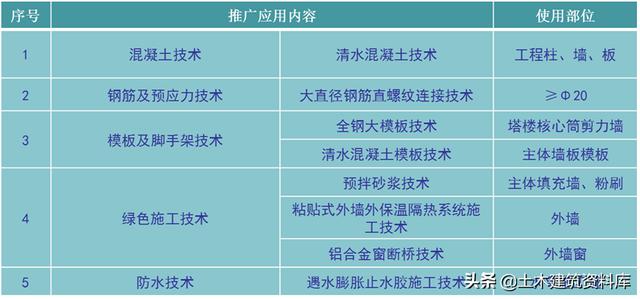

按照住建部推廣的建筑業10項新技術,結合本工程實際情況,本工程擬采用的新技術有如下表所示幾項:
5、現場平面布置
現場的平面布置分三個階段進行,分別為地下施工階段、主體結構施工階段、裝飾裝修施工階段,其中,地下室施工又分兩期進行。具體的平面布置詳見下圖:

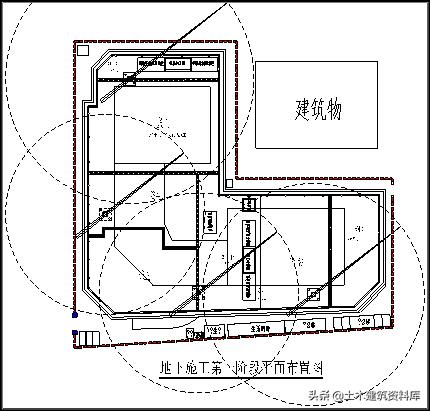

地下施工階段一期平面布置圖

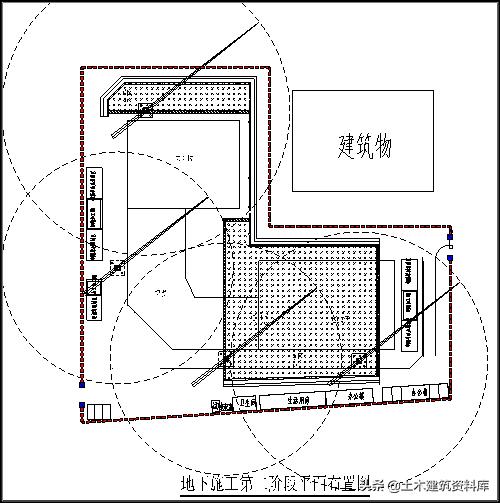

地下施工階段二期平面布置圖
6、文明工地策劃
文明工地具體實施細節及標準:
(1)施工現場管理規范:
現場道路全部進行硬化、綠化,做到平坦、暢通;材料堆放區域劃分合理,所有材料堆放整齊有序;各種機械設備、加工場地均搭設工作防護棚;消防重點部位做到消防器材配備齊全有效。
(2)施工安全達標:
堅持三級教育和各項安全技術交底;堅持持證上崗;堅持安全檢查和落實整改工作;現場施工用電采用TN-S系統,做到三級配電兩級保護;洞口、臨邊防護采用定型化、工具化可裝配式的防護措施進行防護;塔吊及提升機械做到拆裝有資質、有方案,運行前必須經省市有關部門進行驗收,由專業持證人員進行操作。
(3)工程質量創優:
嚴格執行各項技術規范、標準和公司質量體系標準;堅持三檢制;積極推廣和應用新技術、新工藝、新標準。
(4)辦公設施整潔:
辦公設施采用可裝配式的活動板房,做到布局合理,辦公區、生活區進行綠化布置,應急救援有組織,有措施。
(5)營造良好文明氛圍:
積極開展文明職工教育,使廣大職工做到語言文明、行為文明、施工文明;加強現場終合治理,做到現場施工人員人數清、情況明,確保無各類違法亂紀事件的發生;積極開展豐富多彩的職工文化娛樂活動,豐富廣大職工的業余文化生活;加強班組建設,開展勞動競賽,做到有組織、有計劃、有活動、有評比、有獎罰,使人人爭當文明職工標兵。
7、培訓計劃

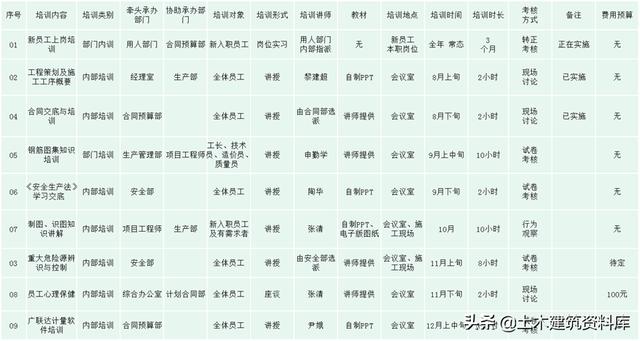

培訓工作采取面授和網絡學習兩種形式進行,每周至少進行2課時的培訓。項目本年度的培訓計劃如下表所示:
版權聲明:本文內容由互聯網用戶自發貢獻,該文觀點僅代表作者本人。本站僅提供信息存儲空間服務,不擁有所有權,不承擔相關法律責任。如發現本站有涉嫌抄襲侵權/違法違規的內容, 請發送郵件至 舉報,一經查實,本站將立刻刪除。
