企業的任何變革,都符合PRINCE2對項目定義的五個基本特征(變革性、臨時性、跨職能性、唯一性和不確定性),因此,變革過程的管理也應采用項目的方式進行管理。IPD變革項目也需要進行立項分析和商業規劃,也要進行變革需求的分析和總體方案設計,然后才是需求管理體系、產品/技術開發體系、研發人力資源管理體系這些無形產品的開發。因此,IPD新產品開發項目的生命周期模型、項目管理組織模型及其知識體系對變革項目的管理也是適用的。在此基礎上,筆者開創性地提出了IPD變革項目管理六步法。
變革項目管理的第一步是變革項目的立項分析和商業策劃,輸出研發體系的變革項目任務書和變革項目的商業計劃。第二步是研發管理的調研診斷和未來新研發體系的藍圖設計(也即總體方案設計),輸出研發體系的調研診斷報告、研發體系的未來藍圖和本項目的一級總體計劃。第三步是新研發體系分模塊(如需求管理體系、產品集成開發體系等)的框架設計(也即概要設計),輸出各模塊的總體框架和本項目的二、三級詳細計劃。第四步是各模塊的詳細設計,輸出各模塊詳細的流程、模板、及應用指南,和下一步試點的詳細計劃。第五步是新研發體系的受限試點及方案調優,也就是變革方案的測試和驗證,輸出試點優化后的研發管理體系變革方案。第六步是新的研發體系的大范圍推行及持續改善,輸出新體系推行的策略及計劃。
變革項目的管理很難,這是所有經歷過變革失敗的企業的共識,除了與人和利益相關的因素外,還有一個重要的原因是沒有理清橫貫整個變革項目的三條主線及其相互關系。
變革管理主線就是在回答這五個變革的基本問題:為什么要變革,變革什么,變革成什么,如何實現變革,如何衡量并持續改善。
項目管理主線則是在應用項目管理的基本工具和方法對項目實施范圍、進度、質量等的管理,包括干系人管理,項目范圍&進度管理,問題&提案的質量管理,風險&沖突管理等。
問題分析與解決的主線則是從解決研發管理問題的角度,思考如何診斷問題并構建假設,如何收集信息并論證假設,如何細化問題的提案,如何通過試點檢驗提案。
三條主線相互糾纏在一起,給變革項目的管理帶來了極大的風險和挑戰,因此,變革項目經理和變革領導小組要有扎實的項目管理基礎、豐富的業務管理經驗和系統的問題思考力。
變革管理專家約翰P.科特在《領導變革》和《變革之心》中提出了領導變革的八個步驟,IPD變革項目管理六步法也融入了科特的思想和理念,它們之間的對應關系如下:

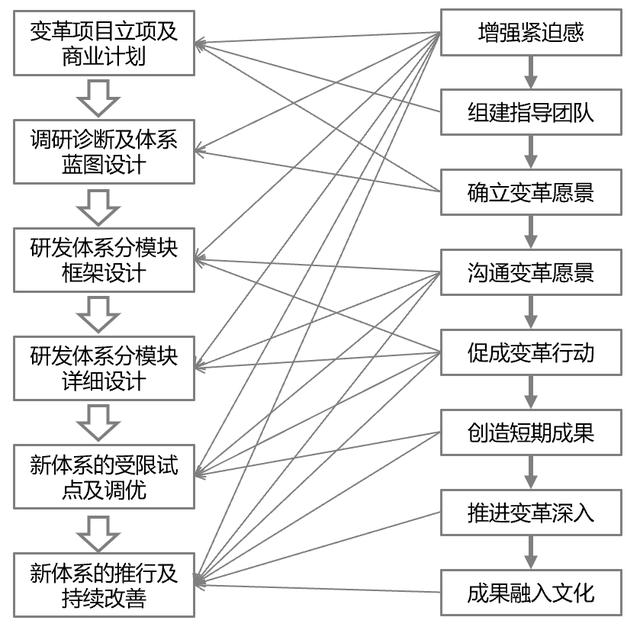

本質上,IPD變革項目管理六步法就是科特的領導變革八個步驟在IPD變革管理上的具體應用。
