職場中我們經常會遇到計劃編排和項目進度的把控,這時候甘特圖就派上大用場啦!說到作圖,我們首先想到的就是EXCEL圖表,其實不用圖表,條件格式也可以生成漂亮的甘特圖,還可以自動更新哦!
先來看一下效果:
只需3步,就可以輕松制作這個甘特圖!

第一步:制作數據表

數據表可以根據你的需要靈活編排,基本包括序號、項目、開始日期、當前日期、結束日期、計劃時間段等內容在當前日期中輸入“=today()”,雙擊向下填充,最終得到如下數據表:
第二步:制作時間表

在數據表右側,填好計劃時間段,時間段日期

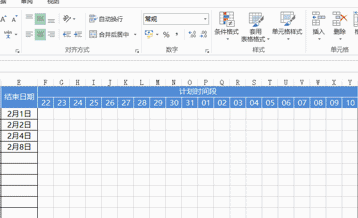

然后,設置格式,選中日期所在行,設置格式為“自定義-dd”,調整列寬,合并單元格美化,如下圖所示:
最終調整填充顏色為藍色、字體為微軟雅黑、字體顏色為白色,框線為白色美化得到如下:
第三步:設定條件格式

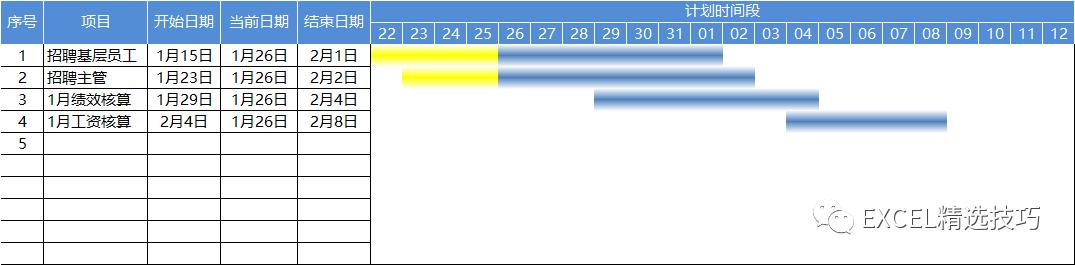

選中 “F3:Y12\” 區域,調出條件格式設置窗口,選擇 ”使用公式確定要設置格式的單元格“,輸入公式:” =(F$2<$D3)*(F$2>=$C3)*(F$2<=$E3)“,并設置格式為填充黃色,雙色水平漸變,繪制已完成時間段,如下圖所示:
選中 “F3:Y12\” 區域,調出條件格式設置窗口,選擇 ”使用公式確定要設置格式的單元格“,輸入公式:“ =(F$2>=$D3)*(F$2<=$E3)*(F$2>=$C3) ”,并設置格式為填充藍色,雙色水平漸變,繪制未完成時間段,如下圖所示:
整個甘特圖制作就完成啦,如果有什么疑問,歡迎和小曾老師一起互動探討
