作者:史昆侖
擅長成本管理,一級造價工程師、一級建造工程師
造價新人可能對“項目商務經理”這個職位有點陌生,尤其是對“商務”這兩個字更是摸不著頭腦。在這里,我先掉個書袋。項目商務經理這個崗位在中建系統比較常見,主管項目商務合約部,有時候會分管物資部。而在中鐵系統,比較常見的是工經部長這個崗位,對應的是項目工程經濟部。我在中建系統大概做了5年時間的項目商務經理,以自身經歷和大家分享下我對這個崗位的理解。
項目經理、項目總工、項目商務經理構成了項目管理班子成員的鐵三角,有時也會增加項目生產經理這個崗位。不管怎樣,項目商務經理是不可或缺的,它在整個項目經濟活動中扮演了至關重要的角色。可以說,在整個項目生命周期(主要是施工階段)中,項目商務經理的身影無處不在。那作為一名商務經理,應該具備什么樣的基本素質呢?
苦練內功 夯實基礎
所謂內功,就是項目商務經理必備的基礎性技能,我認為應該包括以下幾個方面:
1、懂合同
我們施工的前提就是合同,這里說的合同指有效合同。大部分政府項目采用住建部發布的《建設工程施工合同(示范文本)》,主要包括協議書、通用條款、專用條款這三大部分。一份合同一般有幾百頁篇幅,打印下來厚厚一本。該怎么去解讀合同呢?
作為一名項目商務經理,首先你要理順合同的來龍去脈,了解合同簽訂的背景。如果項目商務經理參與了前期投標和合同簽訂事宜,那是最好;如果沒有,那就應和公司主管部門及時溝通,讓他們進行合同交底。
另外,我們讀合同就應該是“摘合同”,即把關鍵性的條款摘錄下來。因為合同有很多頁,關鍵的就那么幾條。比如看計量條款,可以知道計量周期是采用按月、按季度還是按節點的方式;看支付條款,可以知道什么時候應該收到工程款,如果沒有收到,計息日是從什么時候開始的;合同中有關變更、調價等重要商務條款更是需要用紅筆進行標注。
最后,項目商務經理僅僅知道這些是不夠的,還要及時對項目主要管理人員進行合同交底,把合同中的有利條款和不利條款講清楚、說明白,讓項目管理人員做到心中有數,施工過程中做到有據可依。
2、懂預算
作為一名項目商務經理,懂預算是一項基本功。懂預算包括算量、組價兩個部分。其中算量又包括清單工程量和定額工程量的計算,對于施工單位來說,主要是后者,因為業主已經提供清單工程量。
算量是組價的基礎,算量的過程其實也是組價的預演。因為只有你知道怎么組價,才清楚該算哪些工程量。
預算又包括兩個層次,一個是施工圖預算,一個是竣工結算。前者主要是開工階段施工藍圖確定以后,項目部需要重新核算工程量,算出一個實際的預算價。有人可能疑問了,中標預算不就是咱們的預算價嗎?其實這樣想是不對的,畢竟投標階段受時間限制以及投標策略的影響,做出來的預算是有一定的水分,并不是很貼切項目的實際情況。
竣工結算主要是在項目完(竣)工階段,項目部根據最終的竣工圖進行重新編制的預算。這里可能就包括了設計變更、簽證、價格調整等方面,當然也會考慮到后期咨詢公司審減因素,這需要具備一定經驗和技巧,我在后面會提到。
3、懂成本
如果說預算是從收入口徑進行把握的,那么與之相對的就是項目成本管理。成本管理首先就是項目成本測算,確定項目的責任成本。成本測算方面主要包括勞務費、材料費、機械費、現場經費、措施費、稅金等,其中占比較大的就是材料費,能占到總成本的60%左右。
作為一名項目商務經理,需要很清楚勞務、材料、機械的成本價格,尤其要關注大宗材料的價格走向。比如土建工程中關注鋼筋、混凝土、水泥、砂石的價格走向;安裝工程中關注銅價的走向;幕墻工程關注鋼材價、鋁錠價的走向。這些材料價格波動對項目成本影響很大,項目部應及時調整采購方案。
另外,項目商務經理在成本測算時,需要和總工溝通,確定項目主要材料的損耗率。尤其是項目施工中大量使用的材料,需要重點分析。材料損耗率可以在定額中查到,但是定額中的損耗只是根據常規工程測算出來的,在項目實際施工中要具體分析。比如地面工程中地磚的損耗為4%,但是遇到特殊排版,材料損耗有可能達到10%以上。
最后,要做好項目成本歸集工作。定期進行項目成本統計,尤其是材料方面,要做好物資盤點,定期和材料商核對。完工后三個月內,要把整個項目成本統計出來,即勞務現場收方完畢、材料盤點結束、完成機械退場手續和預估后期發生的費用。
4、會分析
項目商務工作,其實大部分是和數據打交道,這就需要項目商務經理對數據有一定的分析能力。前面提到的成本測算就是對數據的統計、梳理和分析,那怎么分析呢?其實很簡單,就是做對比。

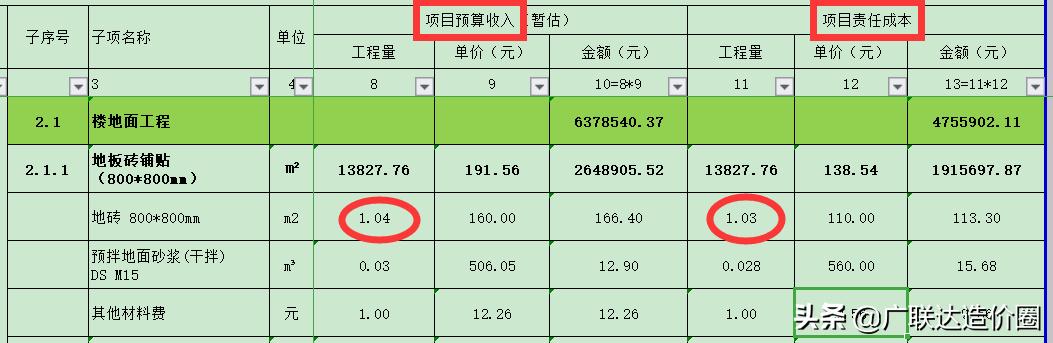

把整個項目分解到每個分項工程這個層級,然后分別列出預算收入中的人工費、材料費、機械費、安文費、措施費、稅金等,其中材料費下面包含主材和輔材,主材中需要列出損耗率(具體看下圖中,主材是地磚,損耗率為4%);然后根據項目實際情況列出對應的成本,這樣就可以分析每一項的盈虧情況。
5、會策劃
通過成本測算可知道整個項目的盈虧情況,無非兩個結果,盈利或虧損。對于盈利的項目,如何做到多盈利?對于虧損項目,如何做到減虧呢?這個就需要做項目商務策劃。
其實商務策劃就是“出主意”“想點子”,出發點就是“降本增效”。根據成本測算,可以知道項目的贏利點、虧損點以及風險點。對于贏利點,能否繼續擴大戰果,多增加一些工程量;對于虧損點,能否進一步壓縮成本;對于風險點,又該采取怎樣的措施進行化解。
商務策劃常見的做法主要有:設計變更;優化施工方案;采用新工藝、新技術、新材料;甩項等。
另外,在竣工結算階段,考慮到咨詢公司審減的因素,如何上報竣工結算?那就要分析哪些是確保項、哪些是力爭項、哪些是可放棄項,在預算組價過程中如何避免不必要的審減,這就需要通過竣工結算策劃,制定相應措施。
6、懂施工
前面說到預算和成本,那就必須要談談現場施工。
首先,做預算的基礎是算量,而算量的基礎是看圖紙。但圖紙又是個很抽象化的東西,對于初學者來說,有時很難理解。
最好方法是“按圖索驥”,拿著圖紙和現場施工去做比對,把圖紙具體化,在腦子里形成立體感的實物。當然這只是第一個層次,能夠很好的看懂圖紙。
僅僅看懂圖紙是不夠的,我們還需要和施工規范、圖集結合起來,往深挖掘背后的規則。圖紙的設計程度有粗有細,有些項目圖紙可能就沒有體現常識性的東西。比如幕墻圖紙中鋁型材立柱的套芯長度,好多圖紙中就沒有明確說明,但在規范中是有具體要求的。所以算量時只靠圖紙是不行的,還需要有現場經驗,這是第二個層次。
我們都知道按圖施工,但是在施工過程中,難免會碰到設計變更的情況,這個就需要動態調整預算和成本。所以商務工作要和現場施工聯系在一起,熟悉現場變更情況,做好臺賬,為以后的結算收集基礎資料,這個是第三個層次。
7、懂財法
做預算的,為什么要懂財務和法律?
首先,商務和財務的聯系十分緊密。在許多大型施工企業,都會對項目進行完工考核和竣工考核,考核依據就是根據項目財務報表導出的,而財務報表中的數據又是根據商務部門提供的。所以作為一名項目商務經理,要能看懂財務的基本報表,知道財務報表中的數據是否和現場實際情況有偏差。
工作中經常打交道的財務報表是《輔助余額表》,從這個報表里,可以知道財務賬面的項目收入和成本數據,一般和商務部門統計出來的數據有出入,所以要和財務部門進行核對,找出其中的問題。
另外,考過造價師的朋友都知道,其實整個造價體系的構成是和財務費用聯系在一起的,包括增值稅,也是遵循財務部頒布的文件執行的。
在中建系統,項目商務經理有時會兼管法務方面的工作,主要是跟蹤項目履約情況,分析項目上可能發生的法律隱患。對于建設工程行業來說,工程糾紛是在所難免的,掌握一定的法律知識,知道該收集那些資料,這樣能夠避免很多的法律風險。
強化外功 提升技能
所謂外功,就是項目商務經理其他必備的綜合性素質,我認為應該包括以下幾個方面:
1、會溝通
前面說了那么多,如果只是自己埋頭苦干,就只能閉門造車。因為這中間牽涉到大量的溝通,項目各部門之間的溝通、公司部門的溝通、分包分供方的溝通、咨詢公司、業主、監理、設計院等等。
作為一名合格的項目商務經理,首先要保證把自己的想法能夠合理的講出來,當然能說服別人最好。其次,還要根據不同場合、不同對象,調整溝通方式。
2、懂心理
優秀的項目商務經理是很好的心理學大師。在與人溝通過程中,要觀察對方的表情變化,判斷對方的心理活動,這樣才知道下一步怎么去溝通。
比如在和分包分供方談判中,有人充當“紅臉”角色,持強硬立場;有人扮演“白臉”角色,取溫和態度。通過多次試探,從而判斷對方的心理預期。
另外,在部門成員分工方面,如何調動大家的積極性?那就需要因人而異,因時制宜。了解每一個人的心理訴求,循循善誘,才能高效工作。
3、能加班
預算工作是一個很繁瑣的過程,需要經過算量、組價、再調價。在實際工作中,難免會碰到緊急工作,比如公司投標,業主臨時變更,時間緊、任務重,加班熬夜在所難免。雖最終結果僅是個數字,但這背后需要付出大量時間和精力。
最后,項目商務經理是一個綜合性很強的崗位,不僅需要豐富的知識儲備和熟練的技能,還要有很好的溝通協調能力。所以只有內外兼修,才能練就神功。
以上,就是我這三年總結出的一些經驗和套路,希望對你有幫助。
