三點估算技術隸屬于項目進度管理范疇,是計劃評審技術的工具技術,計劃評審技術(PERT),又稱為三點估算,其理論基礎是假設項目的持續時間,以及整個項目的完成時間都是隨機的,且服從某種概率分布。PERT可以估計整個項目在某個時間內完成的概率。
PERT對項目活動的完成時間按照三種不同的情況進行估算:
樂觀時間(OT):任何事情都順利的情況下,完成某項工作的時間;
最可能時間(MT):正常情況下,完成某項工作的時間;
悲觀時間(PT):最不利的情況下,完成某項工作的時間;
假設以上三個估計服從正態分布,則由此計算每個活動的期望:

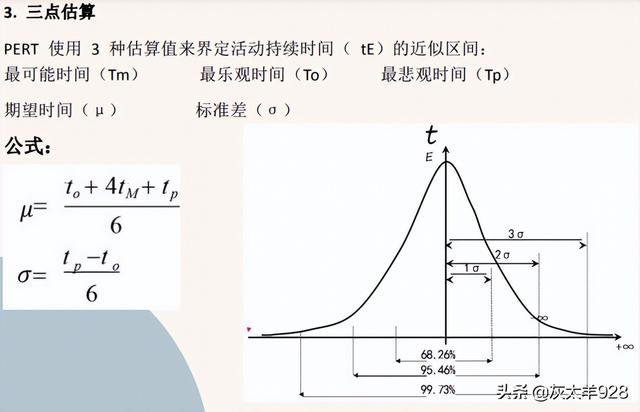

公式如下:

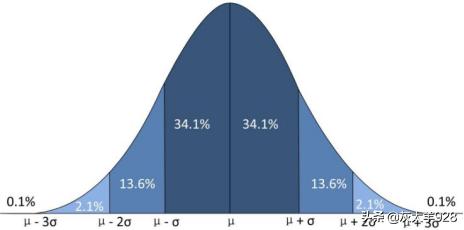

概率分布如下:
舉例:
假設某個功能節點指派給一個研發人員 小美 進行開發,由于是一個新功能,需要預估工作量進行排期,小美依據過往的開發經驗,類似的功能利用三點估算技術進行估算。
同時小美需要計算該功能在第3天至第5天完成的概率是多少?
功能節點:最樂觀時間1天,最可能時間4天,最悲觀時間7天
計算可得:(1 4*4 7)/6=4 天
標準差:(7-11)/6=1天
可知項目的標準差是4-1和4 1,橫跨了上下一個標準差,所以概率是34% 34%=68%
三點估算計算適用于對某項任務細節、邊界不是很清晰,但是只能大概估算的情況。比如為某個項目估算一個新功能,為項目估算一個客開工作量等
