萬丈高樓平地起,基礎做扎實了,房子才穩固!基礎的開始土方開挖,這個本行業的都知道名堂很多,作為驗收人員需要重視幾點:
圖片來自網絡
1、土方開挖做好前期管線、周邊環境交底及調運規劃,內轉、外運多少,減少重復挖運;
2、確定開挖土方土石比(非常重要,避免前后期扯皮)、開挖量;
3、開挖過程中,開挖較深時應采取措施,防止垮塌及危害周邊環境(特別是雨季);
4、平整場地表面坡度一般應向排水溝方面做成不少于2‰的坡度。平整后的場地表面應逐點檢查,檢查點為每100-400㎡取1點,但不應少于10點;長度、寬度和邊坡均為每20m取1點,每邊不應少于1點;
5、土方工程施工過程中,應經常測量和校核其平面位置、水平標高和邊坡坡度。土方不應堆在基坑邊坡。施工測量時,除開工前的復測放線外,還應對平面位置(包括控制邊界線、分界線、邊坡的上口線和底口線等),邊坡坡度(包括放坡線、變坡等)和標高(包括各個地段的標高)等經常進行測量,校核是否符合設計要求。

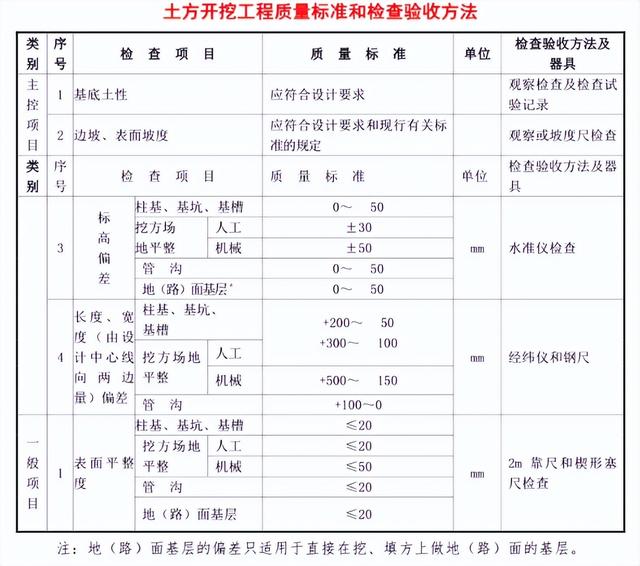

6、最后附上土方開挖驗收表:
